工期计算器:按开工日期推算竣工日期
填开工日期和工期天数,立刻得到竣工日期、工作日数与 25%/50%/75% 节点。今天 2026年10月28日 星期三,可以直接以当天为开工日试算。
计划竣工
2027年1月25日
星期一 · 按日历天口径(含周末) · 开工 2026年10月28日(星期三)
若合同约定开工当日不计入工期,竣工日为 2027年1月26日(顺延 1 天)。

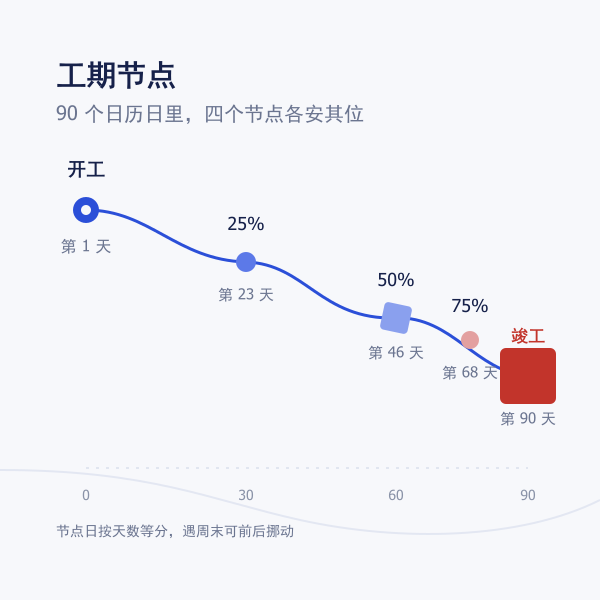

进度节点
按当前结果等分,用于排月计划与节点验收;节点日为日历日,遇到周末可自行前后挪动。
三种口径,先把话对齐
- 日历天:连续自然日,周末与节假日都计入。招标文件、施工合同里的「90 日历天」就是它。
- 工作日:只算周一至周五,跳过周末。适合按实际到场天数结算、按月付人工费的场景。
- 含不含开工当日:主流写法把开工当天算第 1 天(竣工日 = 开工日 + 天数 − 1);也有合同从次日起计,结果顺延 1 天。两种写法页面都会给。
「工期 2 个月」这类说法要留神:合同月通常按 30 天折算,自然月则随月份长度在 28–31 天之间浮动,跨 2 月的自然月更短。写进计划时统一换成天数。



常见问题
工期天数包含开工当天吗?
本工具默认「含开工当日」,即竣工日 = 开工日 + 工期天数 − 1,这是施工与合同工期里最常见的算法。若你的合同约定从开工次日开始计,把竣工日往后顺一格即可,页面下方口径说明里也给出了并列写法。施工天数按整日计算,不含施工时段内的小时数。

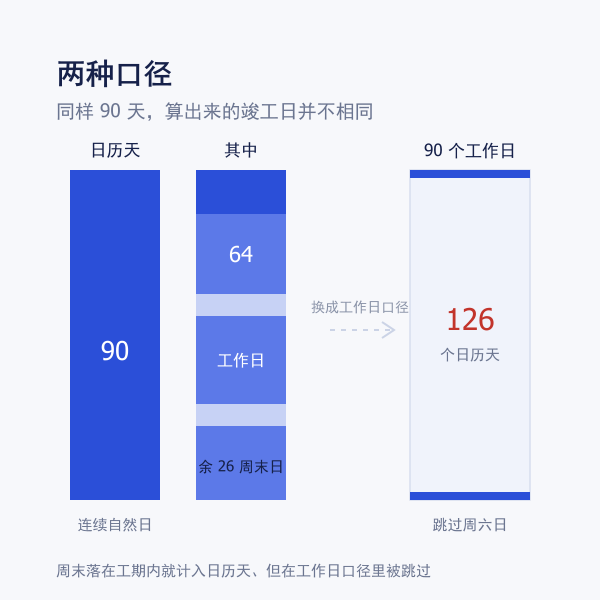

日历天和工作日有什么区别?
日历天按自然日连续计,周末和节假日都算在工期内,是招标文件、施工合同里最常出现的口径;工作日只计周一至周五,跳过周六周日,适合按「实际到场工作日」结算的场景。同一段工期按两种口径算出来的竣工日不同,天数越久差得越多。
工作日口径会跳过法定节假日吗?
本工具的工作日口径只跳过周六、周日,不内置法定节假日与调休安排,因为每年国务院公布的放假与调休并不固定。如果你的工期跨春节、国庆这类长假,建议在算出的结果上再顺延几天,或直接改用日历天口径按合同约定执行。
工期 60 日历天是多少天?一个月按 30 天还是自然月?
60 日历天就是 60 个连续自然日,直接落在日历上,不需要换算。真正会混的是「工期 2 个月」这种说法:合同里的月如果不是自然月,通常按 30 天/月折算,60 天;如果是自然月,则随月份长度浮动,从 59 天到 62 天不等。用本工具输入具体天数最稳。
已知竣工日期,怎么反算工期天数?
切到「已知竣工算工期」,填开工日期与竣工日期,工具按含开工当日口径给出总日历天、工作日数、跨越的周末天数与折算周数,可直接填进进度计划或结算单。
算出来的竣工日期能直接写进合同吗?
本工具给的是按日历规则推算的结果,用于排期、报计划、对节点;合同竣工日期还要叠加节假日安排、天气停工、设计变更与验收周期等因素,最终以合同条款与现场实际为准。
